進捗状況
2022年12月
9月より進めてきました西棟改修工事と引越しが完了し、12月5日(月)より北棟と西棟での運用開始となりました。西棟は既存病院を改修したため、動線等が変更しており不便、ご迷惑をおかけいたしますが、何卒ご理解とご協力をお願いいたします。また、出入り口の変更に伴い駐車場から病院出入り口までの経路の変更等、大変なご不便、ご迷惑をおかけいたしますが、何卒ご理解とご協力をお願いいたします。
今後は、既存棟解体後、南棟建築工事を行います。

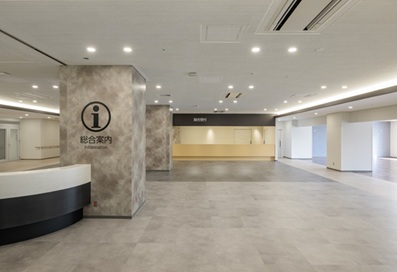

1階 総合受付

1階 外科・耳鼻咽喉科・皮膚科・小児科

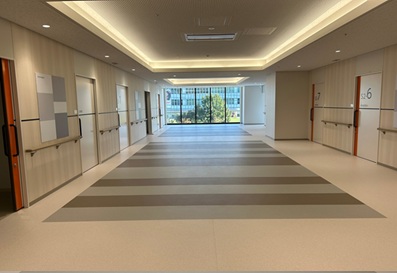

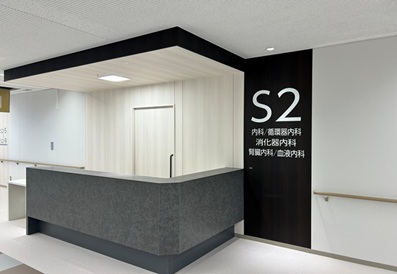

2階 内科・生理検査・外来会計

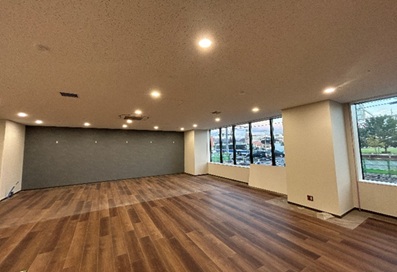

西6階大会議室
2022年9月
2020年10月に着工しました北棟建築工事が完了し、部分引越しも終わり、お陰様を持ちまして9月5日(月)より北棟全館供用開始となりました。出入り口の変更に伴い駐車場から病院出入り口までの経路の変更等、大変なご不便、ご迷惑をおかけいたしますが、何卒ご理解とご協力をお願いいたします。
今後は西棟改修工事を行います。

2022年1月
現在、躯体工事は8階まで進んでいます。内装工事・設備工事も1階から6階まで行い、諸室も立体的になってきました。

2021年8月 躯体工事
4階の躯体工事をしています。約1カ月で1フロアのペースで工事が進んでいます。

2021年3月 躯体工事
タワークレーやクローラクレーン(移動式クレーン)などの大型重機を使用し、躯体工事が行われています。
2020年12月 地盤改良工事
新しい基礎となる工事を行っています。

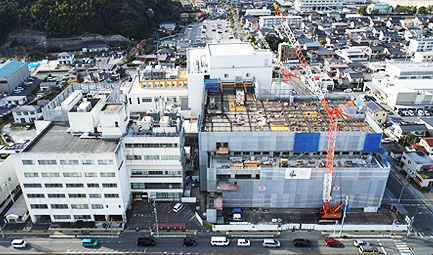

2020年10月5日 着工
立体駐車場の解体が始まりました。

2020年9月29日 起工式を執り行いました
山口市長、地元町内会長・自治会長を来賓に迎え、設計事務所、工事関係者、済生会山口県支部・病院関係者が出席しました。
